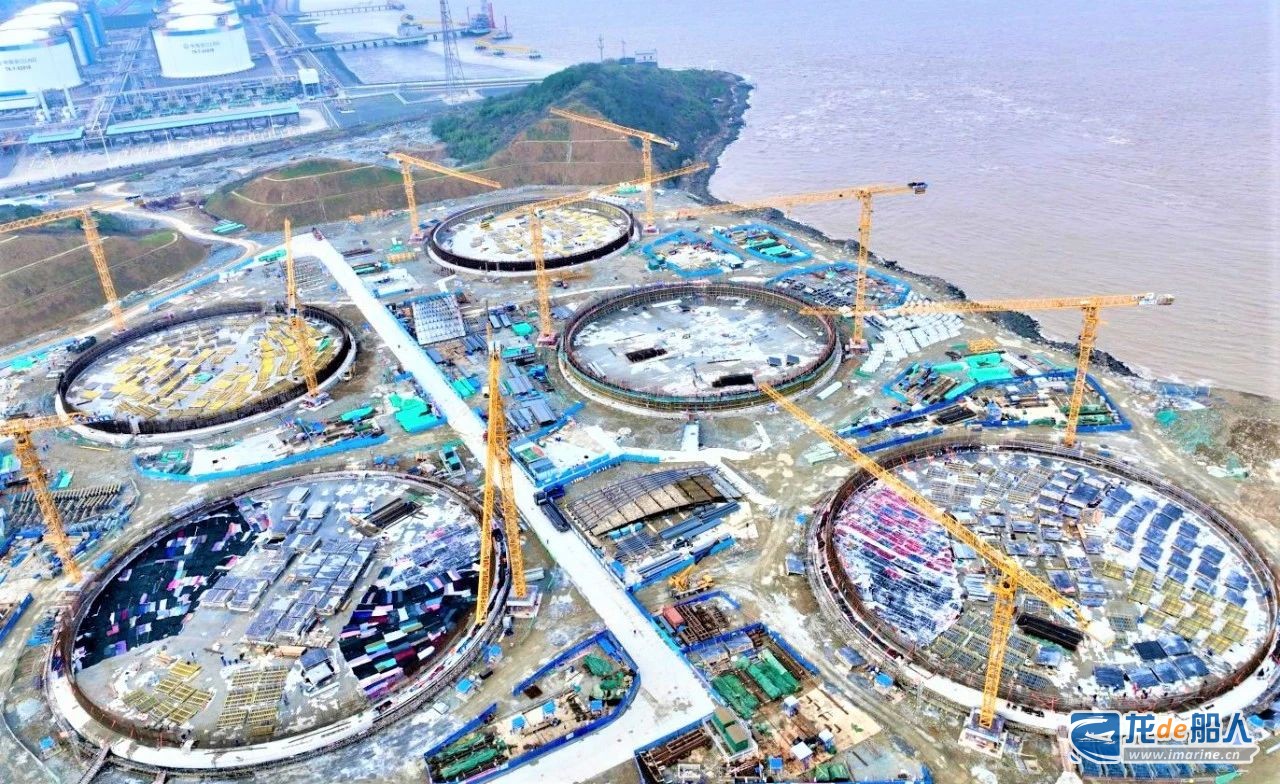

12月18日,中国海油宁波“绿能港”三期项目4号储罐承台顺利完成浇筑。至此,储罐工程所有承台(除2号储罐受障碍物影响外)圆满完成施工,标志着宁波“绿能港”三期项目储罐工程正式进入墙体施工阶段。
宁波“绿能港”三期项目共建设6座全球最大的27万方LNG储罐及配套设施。其中,3号、5号、6号储罐承台直径100.6米,厚1.4米,是中国海油首次应用自主设计的全“坐地式”27万方LNG储罐,且创新性地在素混凝土垫层中应用水伴热,在承台中应用电伴热双伴热系统,以提高储罐保温效果及混凝土使用寿命。1号、4号储罐承台直径102.2米,厚度采用变截面设计,外环区厚1.6米,内环区厚1.4米,采用“桩基+天然地基”的混合基础型式,通过“筏板+承台”设计和采用隔震技术提高储罐抗震性能,并在全球范围内首次运用了中国海油自主研发设计的抗拉型隔震垫,极大地减小了储罐所受地震力的影响。
