3月28日至4月4日,中国船舶集团旗下广船国际所属文冲修造高质量修理完工交付“韶山8”、“布尔加斯”、“夏普海洋”、“莫利沃斯幸运”、“乌苏里江”、“亚当斯”、“乔治华盛顿桥”等7艘船。
3月29日,“乌苏里江”轮按期完工交付,文冲修造收到了船方的感谢信,信中表示对文冲修造参与该轮修理任务全体人员辛勤付出表示感谢,对其修理项目专业性表示赞赏,并期待下次合作。
“乌苏里江”轮是MGMT FZCO公司的化学品船,该轮于3月4日进入文冲修造修理,主要工程有货油舱反顶特涂、压载舱涂装、主机修理、坞修水线下常规工程等。该船维修过程中,项目组4天完成12个舱倒挂架搭设,坞修工程部迎头赶上,12天完成12个舱特涂,获得船东高度赞赏。

3月30日,文冲修造高效完工交付“亚当斯”轮。
“亚当斯”轮为文冲修造新开发客户希腊CONBULK SHIPMANAGEMENT CORPORATION公司的集装箱船,该轮主要工程为海损修理。
“亚当斯”轮于3月2日进入文冲修造修理,由于海损区域变形严重,同时涉及生活区、船壳、货舱及绑扎桥等,总换板量超过150吨。工期短、任务重,文冲修造克服泊位紧张等困难,最终该轮于3月30日完成海损修理并顺利出厂。

3月30日,文冲修造提前2天完工交付“乔治华盛顿桥”轮。
“乔治华盛顿桥”是文冲修造老客户K-line公司的集装箱船。该轮于3月10日进入文冲修造修理,主要工程有主机吊缸检修、主机轴承检修,舱盖、甲板、货舱结构修理及坞修水线下工程检修、船壳涂装、绑扎桥、货舱超水涂装等,总体工程量较大。
该船进厂当天晚上拆完主机缸头,3月11日活塞缸头等全部吊回车间。3月10日晚到3月12日完成全部舱盖下地修理,为后续修理工作的开展创造了良好条件。
该轮舱盖备件以及主机活塞翻新件于3月26日到厂,到厂后立即安排施工,最终于3月28日完成主机吊缸修理及试车,于3月29日完成所有舱盖修理工程。

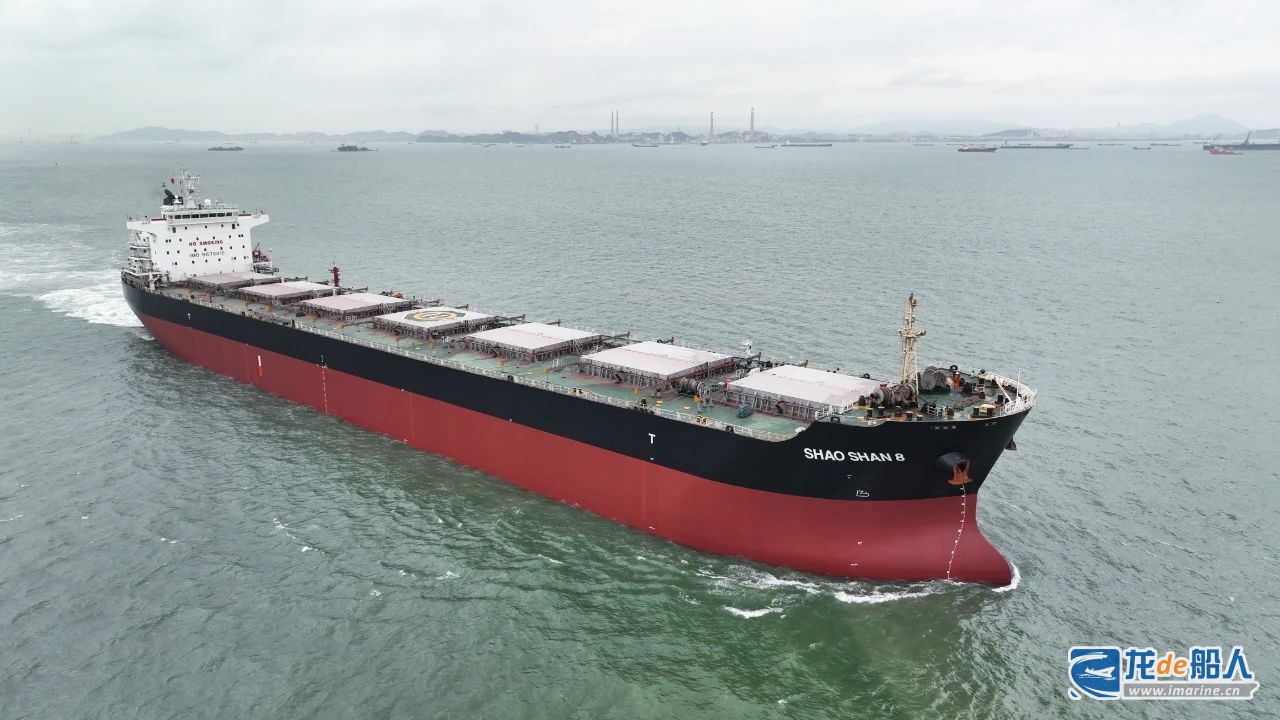

4月3日,文冲修造提前3天完工交付“韶山8”轮。
“韶山8″轮于3月21日进入文冲修造修理,主要工程为货舱超水涂装、船壳涂装、主机轴承常规拆检、平底旧墩位船底板换挖等。
