大船集团一船交付一船开展燃油模式试航

  • 试航

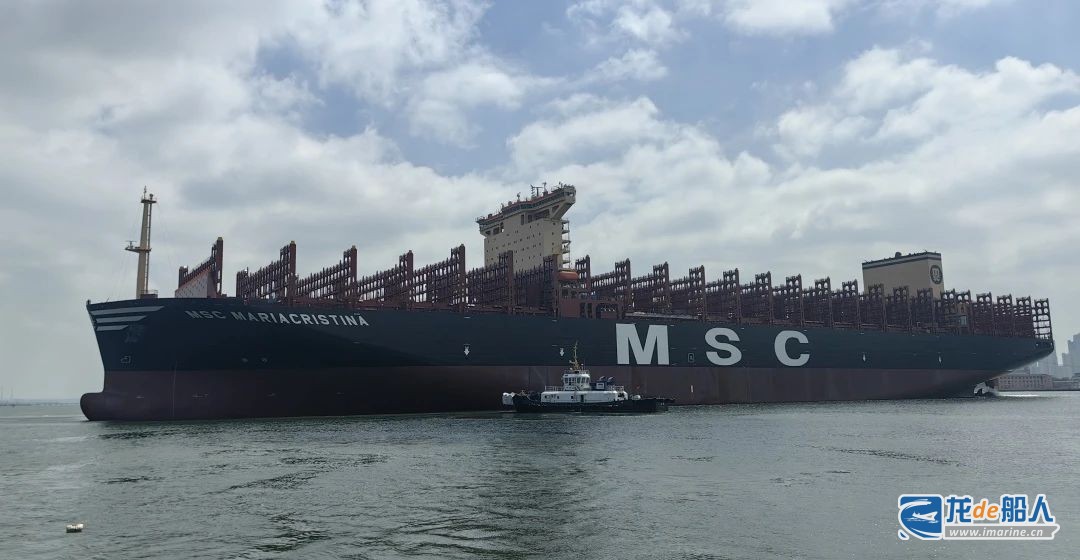

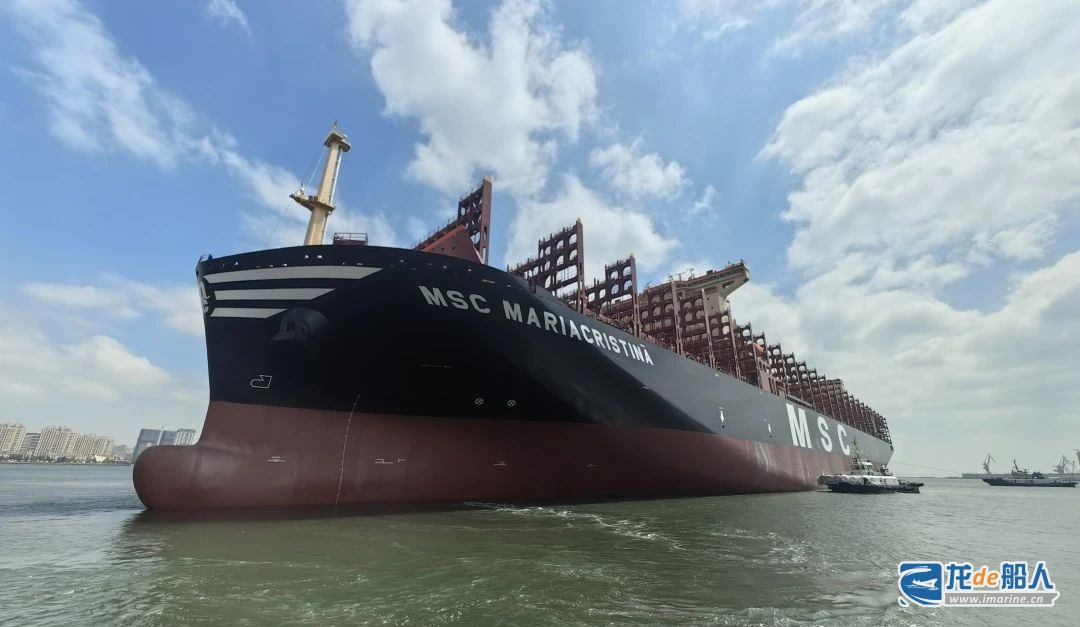

7月3日,中国船舶大连造船为MSC地中海航运建造的首制大型LNG双燃料16000TEU集装箱船10号船提前年度线表计划,开展燃油模式试航。

该船水下系泊阶段,93个常规调试报验项目全部结束,全船常规报警点报验完成96%以上。发电机采用燃油和LNG双燃料动力,调试项目多、周期长。为保证其余调试项目能够正常进行,总装二部深入研究图纸,通过计算并征求电盘服务商同意,首次完成该系列船生活区电盘和机舱电盘双路岸电独立供电,从而实现生活区和甲板区域调试项目提前开展,节省发电机约15天的燃油消耗。

该船试航前绑扎件全部安装结束;完成22个压载舱强度报验;双燃料及相关系统焊口全部施工结束并完成探伤;燃气系统磅压、吹扫等安装报验全部结束;双燃料调试相关系统22项,预调试完成6项,为常规试航周期后燃气加注双燃料调试提供了有力保障。

  • FPSO-10平行体项目有序推进

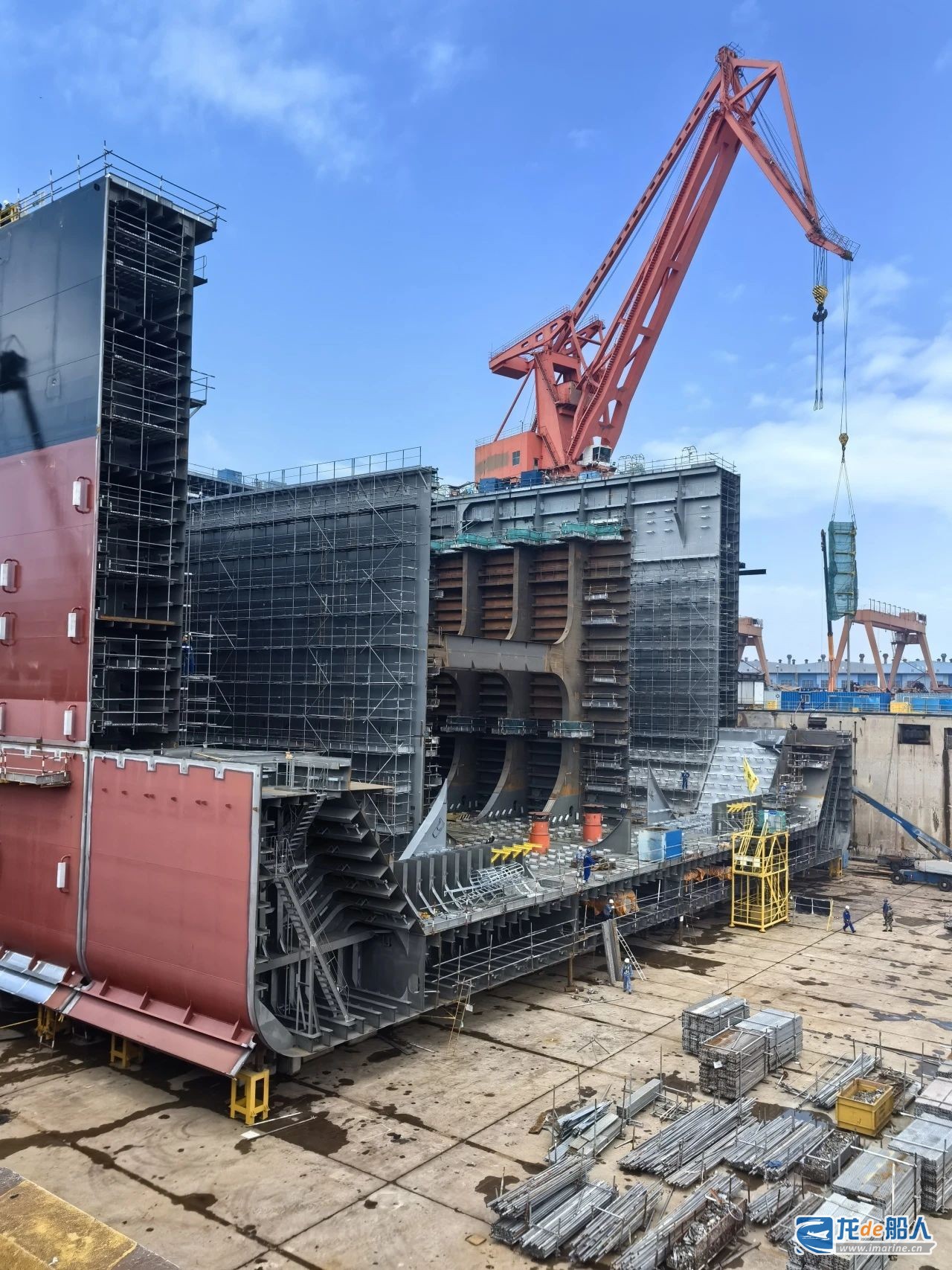

FPSO-10平行体项目建造以来,提前年度计划5天实现平行体建造节点。建造期间,总装三部根据项目特点及施工进度制定相应的方案,开展全过程质量管理,加强过程控制,坚持质量巡检,促进船体、舾装一次报验合格率达100%,得到船东、船检的好评。

七一前夕,总装三部又承接25个分段施工,为保障新承接分段转运至现场即展开施工,FPSO-10项目建造团队重新编制计划,更新场地布置,满足合拢需求。同时总结前期施工优势与经验,按照吊车负荷,对场地资源进行梳理,保证涂装和船体的相对劳动力负荷充足,全力推进项目高效率、高质量、高标准按期出坞。

  • 交付

7月2日,大连造船山船重工为波兰PZM公司建造的3.7万吨大湖型货船“POLSTEAM LEBSKO”号交付。

该船下水前机舱系统全部报验结束,底压载舱所有整舱油漆全部完工。实现1000分段总组阶段焊装发电机底座,缩短坞内机舱成型周期,为水下调试打下坚实基础。试航期间,航速、油耗等船舶性能指标全部满足技术规格书要求,交船状态较前船显著提高,受到船东船检一致好评。
