中交海峰风电“海峰1007”完成改造、举行四方见证完工仪式

8月15日,中交海峰风电完成海上风电安装平台“海峰1007”重大改造项目,在浙江友联船厂举行四方见证完工仪式。

该平台船重大改造工程于7月12号开工,8月12号完成全船测重试验,提前10天完成完工交付节点,计划近期投入项目生产运营。

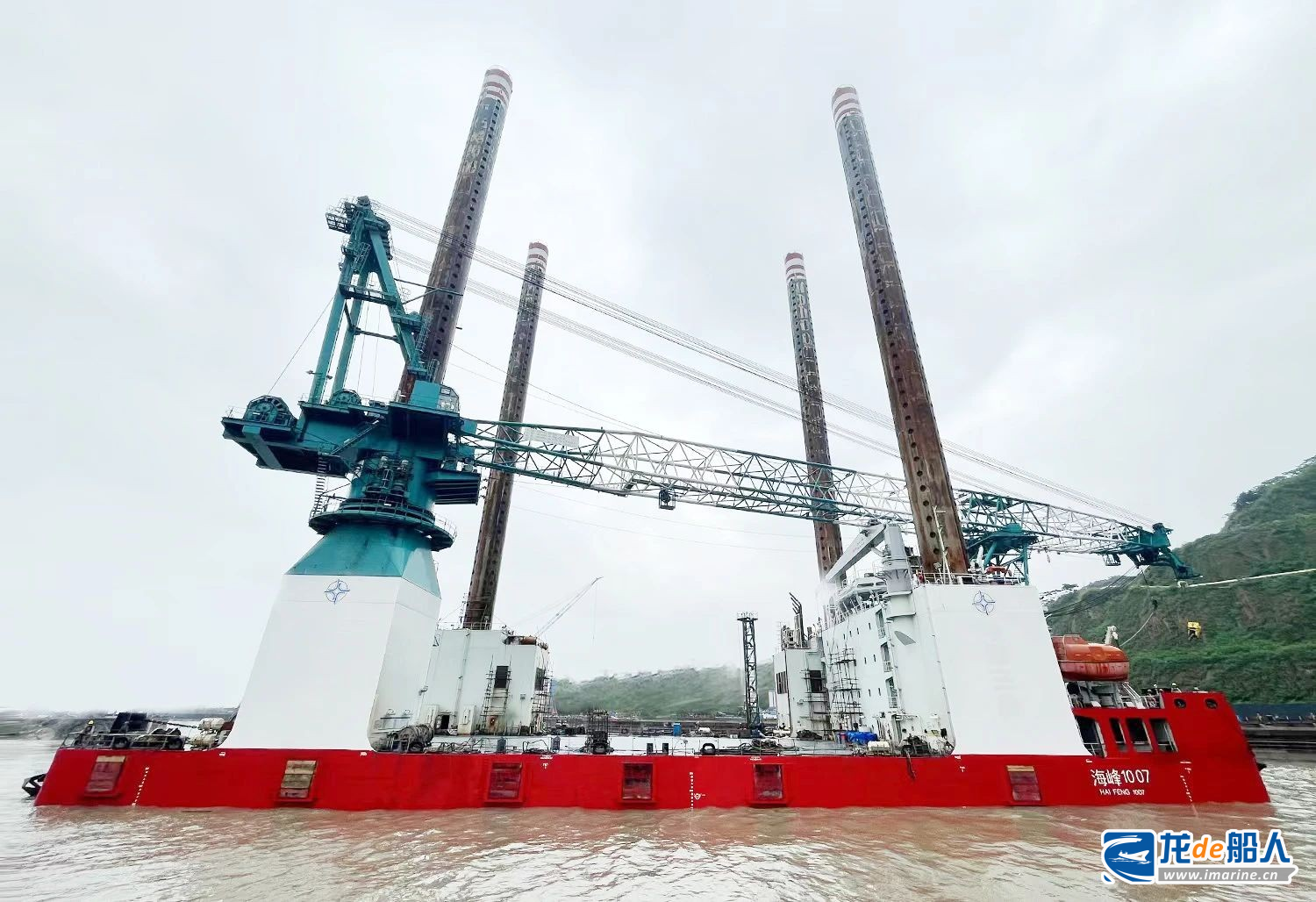

“海峰1007”总长135.68米,型宽40米,型深7米,桩腿高度91米,作业水深55米,配备一台800吨全回转绕桩式起重机。

据悉,此次平台船重大改造顺利完成上建通道及住舱室、通风系统、消防和救生设备以及防污染系统等全面更新升级,更新升级后全船具备符合新规范标准80人居住舱室,提升了海上风电作业人员住舱环境和舒适度。依据《海上移动式平台技术规则(2023)》,取得《CCS入级证书》、《海上移动式平台安全证书》及相关防污染证书等更新签发。

本站文章如未标明来源,均为本站编译、编辑或原创文章,转载请注明来自“龙de船人”,违者必究。

为您推荐

关注微信
微信扫一扫关注我们

微信扫一扫关注我们

返回顶部
