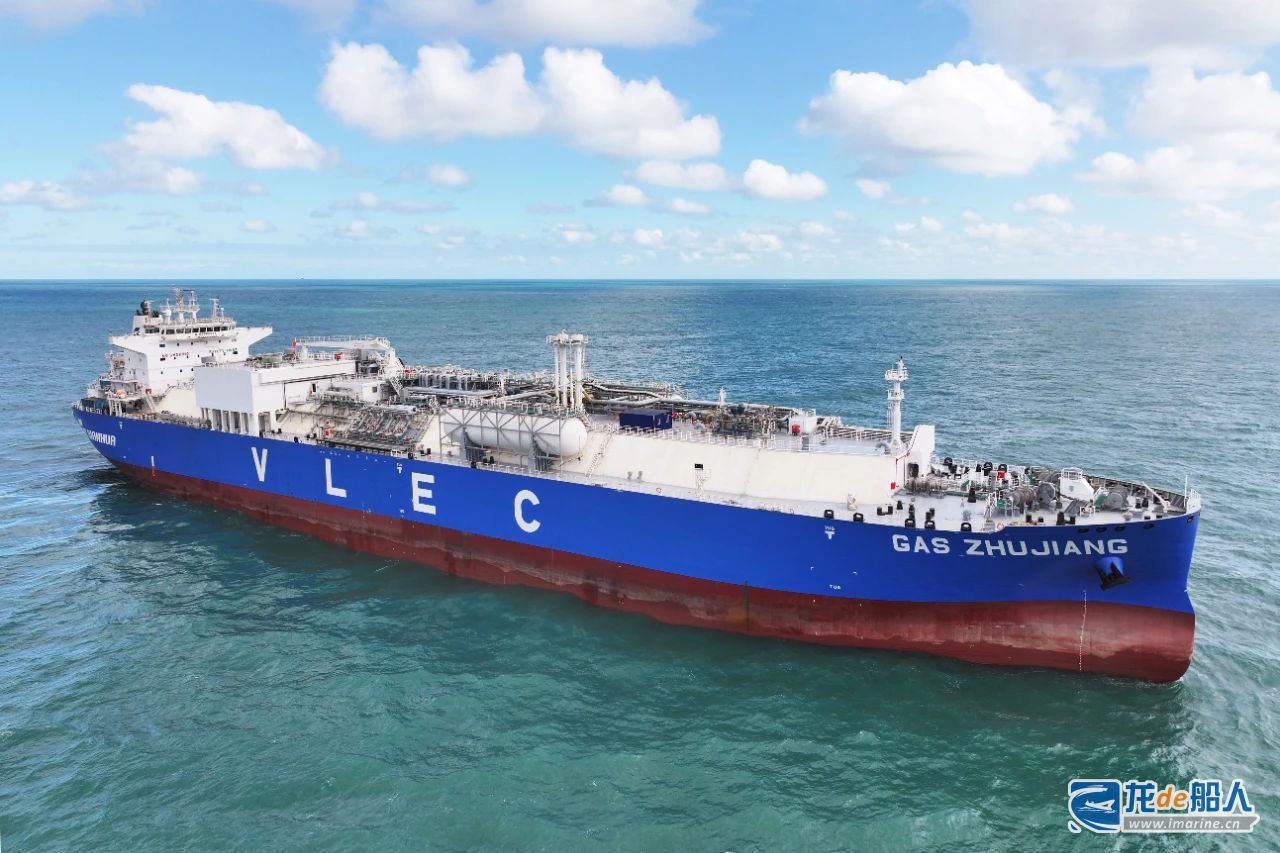

11月15日,中国船舶集团旗下江南造船为万华化学公司建造的99000立方米超大型乙烷双燃料运输船(VLEC)系列船第三艘(H2783船)“GAS ZHUJIANG”正式签字交付。
99000立方米VLEC是世界上最大舱容的VLEC,由江南造船自主研发设计,其核心装置低温货物围护系统由江南造船自主创新研制的B型舱(BrillianceE®)。该型船总长230米,型宽36.6米,型深22.5米,入级美国船级社(ABS),适用于运输乙烷、乙烯和LPG等多种液化气体,油(气)耗低、蒸发率(BOR)小、无液位装载限制、维护成本低等优势,是为乙烷长途运输“量身度造”的最佳船型,经济效益和社会效益显著。据悉,该船型已获得中国造船工程学会的最高奖项——科技进步特等奖。该型船具有“设计领先、技术先进、绿色环保、高效节能、环境舒适、智能管理”的特点。
该系列船是江南造船打造的99000立方米超大型乙烷乙烯运输船1.5版本,在保持优秀性能的同时,固化工艺、持续升级,以精细化造船理念,总结前船难点、堵点,系统分析,深化建造课题推进、迭代与落地。H2783船作为系列船的收官之作实现码头建造周期96天的新纪录。
码头建造周期的突破,源于此前各个建造环节的铺垫,建造团队通过流程再造、阶段前移:
- 实现了系泊试验持续前移、贯穿平台、船坞与码头建造阶段;
- 实现了总段完整性,进而提升船舶在船坞阶段的完整性;
- 实现了涂、舾装在平台、船坞阶段完整性显著提升。
平台阶段
建造团队将船坞阶段的吊装工作前置:固化上建完整性吊装的同时,首次实现食品吊、备件吊和救助艇吊压重交验以及甲板舷梯压重交验;首次实现全宽总段的总舾装、总涂装达到100%。
船坞阶段
延续系列船主机轴系干式对中,该船码头建造周期缩短5天;首次实现发电机静态报警点交验结束,缩短码头周期3天;机舱涂装交验结束,全船涂装完成率突破70%;压缩机房完整性交验结束,液货系统管系安装交验结束;提前确保辅助设备运行可用、甲板机械(油管吊、救生艇吊、舷梯等)运行可用,为一进入码头阶段就能全面开展系泊试验奠定基础。
码头阶段
出坞40天后,主机及制冷压缩机同日动车;出坞45天后完成定重试验。此次3个月的码头周期为后续大型液化气船“633”的建造节做了良好的压力测试。
据了解,万华化学公司与江南造船的合作关系深厚,自2020年开始合作,短短五年目前已顺利交付8艘VLGC和3艘VLEC,目前万华化学还有9艘VLEC和4艘VLAC在建。
